福州市水务工程公司:“轻伤不下火线”提前打赢西二环站“接水硬战”
刊发日期:2023-03-11 阅读次数: 作者:范燕萍 张 伟

●范燕萍 张 伟/文 张 伟/图

当前,福建省福州市地铁4号线多数站点已进入出入口建设周期,道路恢复序时推进。由于地铁顶板修筑前期,所经管线均需永久迁改。福州市水务工程有限责任公司以技术立道、以服务赋能、以情怀入心,力承西二环站三期DN1200管迁任务,该管西侧回迁二环路口,东侧连接陆庄河段,是西区水厂出厂主干管。

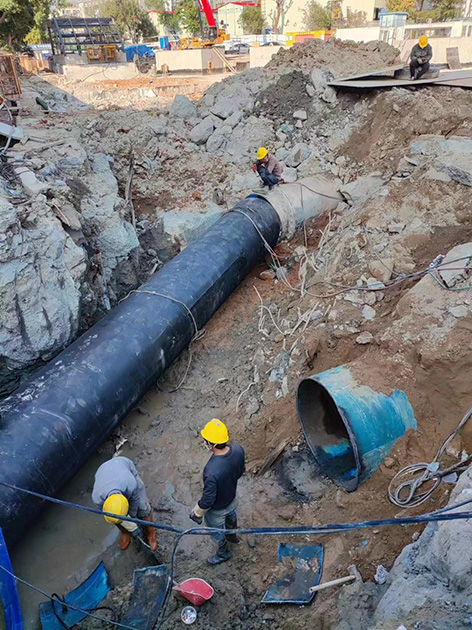

图为施工现场。

2022年12月26日凌晨1时30分,西二环站顺利通水,这场“硬战”最终提前7.5小时宣告胜利。施工员曹剑飞清了清沙哑的嗓子,拖着疲惫的身躯朝着家的方向渐渐融入冬日的寒夜……此前,尚未“阳康”的他持续坚守一线,紧握战友叶驰、张伟递交的接力棒全速奔跑。

灵活应变 管道试压有条不紊

业主单位要求务必如期完工,但时值新冠感染高峰时段,项目责任部门工程一部绝大多数施工员抱恙休养,若未能及时完成管道试压,后续节点将无法推进。在项目负责人周澍人完成前期大量准备工作的基础上,施工员叶驰“临危受命”,跨组增援。“DN1200属于大口径给水管道,运行期间承载压力强劲,试压支墩要采用混凝土,但混凝土凝固用时太长了,我们的时间已经非常紧迫,试压后仅剩1天准备其余接水工作。” 叶驰说。

面对困境,工程一部灵活应变,经协商改用钢板作为后背传力板,向基坑面与钢板面中间填充混凝土,待其初凝后随即开展试压工作。这是一次不容有失的支墩试压,叶驰绷紧弦、站好岗,扎根现场紧盯每一个环节,要求施工人员把控细节,严丝合缝支墩围护,直至凌晨4时才返回家中。

接续奋斗 接水准备井然有序

次日上午,叶驰又早早出现在施工现场,忙前忙后落实接水前预制钢管、排水设备等情况。突然,他感到一阵晕眩,喉咙也发痒不适,便从项目现场的防疫包中取出体温计测量,此时的体温已高达39度,他随即报告并请求增援。工程一部通力协调,于傍晚6时指派施工员张伟到场接替,完成后续接水准备工作。项目负责人曹剑飞、周澍人始终在线关心关注工程进度,尚未“阳康”的曹剑飞始终放心不下,直接驱车奔赴现场带病坚守。

立大事者不惟有超世之才,亦必有坚韧之志。与曹剑飞一样“轻伤不下火线”的战士还有设备部的林知良,他全力配合接水工作,保障发电机、动力站正常运行。公司领导也带病到场为一线人员鼓舞士气,充分彰显工程公司的专业态度与人文温度。

汗水淋漓 割接通水按部就班

12月25日晚9时许,西二环站关阀停水。曹剑飞现场指挥施工人员兵分两路,东西两端同步割接。张伟也持续待机,协助督导西侧端点的焊接作业。施工人员穿戴齐整,下入基坑,首先废除一根杨桥西路西二环站二期临时迁改的DN1200给水管,随后在旧管东侧三通处,由人工进入管内拆除闷板并封堵现状三通。西侧则在钢管指定预留处切割断管,并与新设DN1200钢管锁紧套筒、对口封焊。在滋滋作响的焊接声中,一道道电光火狐折射出蓝色的光晕,氤氲在雾气中的施工人员闪耀着劳动之光,管道上的焊缝一条接着一条陆续闭合,这是水务人对劳模精神的注解,也是对工匠精神的朝圣。

22时许,管道双侧均已接通,施工人员依次开启双向阀门,利用DN300预留泄水口冲洗旧管,并于3个小时后完工通水,如期助力主体工程提速建设。
